Wymogi i Narzędzia Reformy PZP

Iga Gałecka
29-04-2026

4 min

Wymogi i Narzędzia Wprowadzone Przez

Reformę Zagospodarowania Przestrzennego:


Reforma planowania przestrzennego, wprowadza zupełnie nową strukturę zarządzania ziemią w Polsce. Jej głównym celem jest powstrzymanie niekontrolowanego rozlewania się zabudowy oraz uporządkowanie chaosu inwestycyjnego.

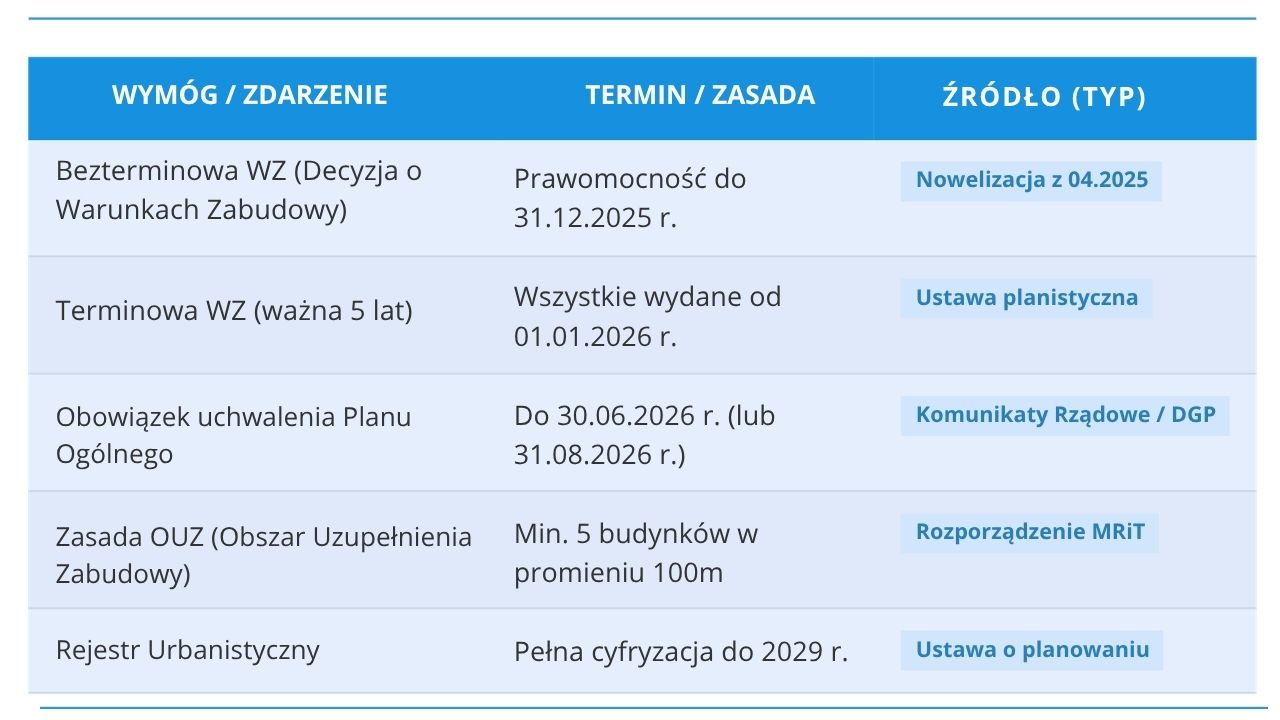

1. Plan Ogólny Gminy – Nowy "Fundament"

Każda gmina w Polsce ma obowiązek uchwalić Plan Ogólny do 31 sierpnia 2026 roku (termin ten został przesunięty z pierwotnego końca 2025 r.). Jest to dokument nadrzędny, który dzieli całą gminę na strefy planistyczne.

  • Wymóg zgodności: Każdy Miejscowy Plan Zagospodarowania Przestrzennego (MPZP) oraz każda decyzja o Warunkach Zabudowy (WZ) muszą być w 100% zgodne z Planem Ogólnym.
  • 13 stref planistycznych: Gmina dzieli teren na konkretne obszary, np. strefę wielofunkcyjną z zabudową jednorodzinną, usługową czy zieleni. Jeśli Twoja działka trafi do strefy "zieleni", nie uzyskasz na niej zgody na budowę domu.

2. Obszary Uzupełnienia Zabudowy (OUZ)

To najbardziej rygorystyczny wymóg dla osób nieobjętych planem miejscowym.

  • Blokada "wuzetek": Po wejściu w życie Planu Ogólnego, decyzje WZ będą wydawane wyłącznie na terenach wyznaczonych jako OUZ.
  • Zasada 5 budynków: OUZ wyznacza się tam, gdzie już istnieje skupisko co najmniej 5 budynków (w odległościach nie większych niż 100 m od siebie). Budowanie "w szczerym polu", z dala od istniejących domów, stanie się niemal niemożliwe.

3. Gminne Standardy Urbanistyczne

Reforma wprowadza sztywne wymogi dotyczące jakości życia i infrastruktury:

  • Standardy dostępności: Działki pod nową zabudowę mieszkaniową będą musiały spełniać wymogi odległości od kluczowych obiektów, np. szkoły podstawowej (zazwyczaj do 1500 m w miastach) czy terenów zieleni publicznej.
  • Parametry techniczne: Plan ogólny określi maksymalną wysokość zabudowy, intensywność wykorzystania terenu oraz minimalny udział powierzchni biologicznie czynnej dla całych stref, a nie tylko pojedynczych działek.

4. Terminowość Decyzji WZ

Koniec z dożywotnimi "wuzetkami". Reforma wprowadza limit czasowy dla nowych decyzji:

  • 5 lat ważności: Decyzja o warunkach zabudowy wygaśnie po 5 latach od dnia, w którym stała się prawomocna. Jeśli w tym czasie nie uzyskasz pozwolenia na budowę, cały proces będziesz musiał zacząć od nowa (o ile Plan Ogólny nadal na to pozwoli).
  • Wyjątek: "Wuzetki" uzyskane na wnioski złożone przed 16 października 2025 r. (lub prawomocne przed 2026 r.) pozostają bezterminowe.

5. Zintegrowany Plan Inwestycyjny (ZPI)

To nowe narzędzie, które zastępuje tzw. specustawę mieszkaniową (Lex Deweloper).

  • Partnerstwo z gminą: Inwestor może zaproponować gminie uchwalenie ZPI. W zamian za zgodę na budowę (np. osiedla), inwestor zobowiązuje się do realizacji "inwestycji uzupełniającej" na rzecz gminy, np. budowy drogi, parku czy przedszkola.
  • Umowa urbanistyczna: Relacje między gminą a inwestorem są regulowane aktem notarialnym, co zwiększa transparentność i gwarantuje realizację obietnic.

6. Partycypacja Społeczna i Cyfryzacja

Reforma nakłada na gminy obowiązek szerszego włączania mieszkańców w planowanie:

  • Konsultacje online: Gminy muszą prowadzić konsultacje społeczne w formach cyfrowych.
  • Rejestr Urbanistyczny: Docelowo (do 2029 r.) wszystkie dane o planowaniu mają być dostępne w jednym, ogólnopolskim systemie online, co pozwoli sprawdzić przeznaczenie dowolnej działki za pomocą kilku kliknięć.

Podsumowując:

Najważniejszym wymogiem dla właściciela działki jest obecnie sprawdzenie, czy jego grunt znajdzie się w strefie budowlanej oraz w Obszarze Uzupełnienia Zabudowy w powstającym właśnie projekcie Planu Ogólnego Twojej gminy.
